Le délai du permis de construire est souvent redouté à chaque nouvelle opération. On l’espère toujours le plus court possible, mais les différents services instructeurs ne font pas tous preuve de la même réactivité. Et quand une réponse tarde à arriver, c’est toute la chaîne du projet qui est impactée : retard de démarrage, artisans non disponibles, livraison des travaux repoussée ou pénalités de retard !
Mais, peut-on réellement accélérer l’obtention d’un permis de construire ? La réponse est oui ! Découvrez tout ce que vous pouvez mettre en place dès aujourd’hui pour réduire les délais d’instruction, fiabiliser vos démarches le plus tôt possible et éviter les demandes de pièces complémentaires.
Les délais d’instruction du permis de construire : différents cas de figure
Les délais légaux de base
Pour une demande de permis de construire portant sur une maison individuelle ou ses annexes (véranda ou abri de jardin), le délai d’instruction de droit commun est de 2 mois.
Pour les autres types de projets (logements collectifs, ERP, etc.), ce délai s’élève à 3 mois à compter du dépôt du dossier.
En tant que professionnel, vous devez donc anticiper ce délai d’instruction dans vos rétroplannings et le considérer comme incompressible. Même si cela peut arriver, ne comptez pas sur un délai plus court. Au contraire, gardez plutôt à l’esprit la possibilité d’une prolongation.
Les cas particuliers : zones protégées et secteurs ABF
Les délais d’instruction de droit commun évoqués dans la partie précédente sont valables dans le cas général. C’est-à-dire, lorsque ni la nature du projet, ni sa localisation ne comportent de particularités qui exigent une étude plus approfondie.
Certaines opérations sont en revanche soumises à des contraintes supplémentaires, qui allongent les délais d’instruction du permis :
- Secteurs protégés : si votre projet est situé dans le périmètre d’un site patrimonial remarquable ou aux abords d’ouvrages classés au titre des monuments historiques, l’avis de l’architecte des bâtiments de France (ABF) est requis. Comptez 1 mois de plus par rapport au délai général.
- Sites classés, parcs nationaux ou zones environnementales sensibles : en fonction des procédures spécifiques et de la situation du terrain, le délai peut grimper de 2 mois supplémentaires.
- Présence d’une enquête publique : elle est parfois exigée pour les projets d’envergure ou susceptibles d’impacter fortement l’environnement. Ce processus peut prendre plusieurs semaines, voire plusieurs mois.
Prolongation de la durée d’instruction du permis de construire
Dans certains cas, et ce, même si votre projet se situe hors zones sensibles, le service instructeur de votre mairie peut décider de prolonger le délai de droit commun :
- Si des avis extérieurs obligatoires sont sollicités (SDIS, DDTM, ABF…).
- Si une demande de pièces complémentaires est émise. Cela suspend le délai de l’instruction jusqu’à réception des pièces manquantes.
Dans les deux cas, le service urbanisme doit vous informer de la prolongation du délai d’instruction dans le mois qui suit le dépôt de votre demande.
Bien suivre l’instruction de son permis de construire pour anticiper les démarches
Le récépissé de dépôt : point de départ du délai d’instruction
Le récépissé de dépôt vous est fourni au moment où l’administration réceptionne votre demande d’autorisation. Il confirme par écrit la date officielle de dépôt du dossier en mairie.
Vérifiez que le numéro de dossier et la date d’enregistrement y figurent clairement. Puis, conservez précieusement ce document pendant toute la période d’instruction du PC. Il sera indispensable pour communiquer avec la mairie à propos de votre dossier, en cas de recours, ou pour prouver l’existence d’un permis de construire tacite en l’absence de réponse.
Que faire en cas de demande de pièce complémentaire ?
Lorsque la mairie vous adresse une demande de pièces complémentaires, le délai d’instruction est suspendu jusqu’à la réception de l’ensemble des éléments demandés. Pour éviter de perdre trop de temps, voici quelques conseils :
- Répondez dans les plus brefs délais : plus vous tardez, plus la reprise du délai sera retardée à son tour.
- Demandez si besoin des précisions sur la demande : en cas d’ambiguïté, contactez directement le service instructeur pour éviter un deuxième aller-retour.
- Joignez à vos nouvelles pièces un courrier de transmission clair qui liste les documents fournis. Précisez bien quelles informations de votre envoi initial sont remplacées et ajoutez éventuellement un complément à votre notice de permis.
Attention : si vous ne fournissez pas les pièces manquantes dans un délai de trois mois, votre demande de permis est considérée comme rejetée.
L’absence de réponse : accord tacite ou refus ?
Lorsque l’administration ne se prononce pas dans le délai imparti (2 ou 3 mois selon le type de projet), la règle générale est celle de l’accord tacite. Autrement dit, le silence vaut acceptation.
Sans réponse, votre autorisation d’urbanisme (permis de construire ou déclaration préalable de travaux) est donc réputée accordée à l’expiration du délai d’instruction de droit commun.
Attention, il existe quelques exceptions pour lesquelles l’accord tacite ne s’applique pas :
- projet soumis à évaluation environnementale
- projet impliquant une dérogation à certaines règles d’urbanisme
- implantation dans une zone de préemption ou sur un site protégé (abords de monuments historiques, sites classés…)
- projet exigeant une autorisation d’exploitation commerciale
Dans les cas ci-dessus, l’absence de réponse vaut refus implicite.
Demandez toujours une attestation de non-opposition à la mairie pour éviter de rester dans le doute. Ce justificatif officiel confirme le permis de construire tacite en cas de recours de tiers ou de contrôle administratif ultérieur.
Quelle est la durée de validité du permis de construire ?
À partir de sa notification ou de sa date d’obtention tacite, la durée de validité du permis de construire est de 3 ans.
Précision importante : les travaux doivent impérativement commencer dans ce délai de trois ans, mais il n’est pas obligatoire de les achever avant la fin de la validité du permis.
Cette validité peut être prolongée deux fois pour une durée d’un an, soit une durée totale maximale de 5 ans. La demande de prolongation doit être faite au moins 2 mois avant l’expiration du permis initial, par courrier adressé à la mairie. Passé ce délai, un nouveau dossier de permis de construire devra être déposé.
6 conseils pour réduire les délais d’obtention du permis de construire
1. Anticiper les études techniques dès la validation d’un avant-projet
En fonction de la nature de l’opération et de sa localisation, un dossier complet doit comporter plusieurs études ou attestations techniques :
- Étude thermique : RE 2020, obligatoire sur tout projet de logement neuf.
- Étude de sol : nécessaire dans certaines zones à aléa géotechnique modéré ou fort.
- Études spécifiques : acoustique, hydraulique, environnementale, étude d’impact (notamment si le terrain est en zone inondable, sismique, ou à proximité d’un milieu naturel protégé).
Toutes ces investigations sont souvent menées par des intervenants externes qui vous imposent leurs délais selon leurs propres contraintes d’organisation.
Anticipez les besoins réglementaires de votre autorisation d’urbanisme en réalisant un diagnostic dès l’avant-projet. Listez les obligations locales qui vous concernent (PLU, PPRI, secteur sauvegardé…) et contractualisez le plus tôt possible avec vos bureaux d’études pour garantir une disponibilité et un rendu dans les temps.
2. Vérifier l’exhaustivité et la cohérence du dossier avant le dépôt
Une demande de permis incomplète entraîne très souvent un aller-retour avec le demandeur pour obtenir les informations manquantes. Dans certains cas (assez rares), cet échange prend simplement la forme d’un appel de la mairie pour éclaircir avec vous les points de doutes. Mais dans la plupart des scénarios, vous recevez une demande de pièces complémentaires, synonyme de retard d’instruction. Voici quelques points à contrôler systématiquement :
- La compréhension des pièces graphiques : échelles réglementaires, cotes lisibles et en nombre suffisant, couleurs et hachures claires.
- La justesse des documents administratifs : cerfa dûment rempli, notice descriptive suffisamment explicite, attestations de conformité (RE 2020, assainissement…).
- La cohérence inter-documents : altimétries, couleurs de façade, surface de plancher, emprise au sol…
Avec Cedreo, chaque modification apportée à votre projet est automatiquement synchronisée sur l’ensemble des documents techniques : plans 2D, coupes, façades, superficies et quantitatifs. Plus besoin de ressaisir ou de vérifier chaque fichier un à un. Votre dossier de plans est toujours à jour et cohérent. Un vrai gain de temps, qui réduit aussi les risques d’erreurs et les retards d’instruction.
3. Renforcer votre expertise sur les règles d’urbanisme
Un dossier refusé ou retardé pour non-respect d’une règle du PLU ou pour inexactitude d’information rallonge automatiquement tout le processus de conception. Un délai supplémentaire qui peut largement être évité grâce à quelques bonnes pratiques régulières :
- Maintenir une veille sur les règlements d’urbanisme en vigueur dans les communes de votre secteur. Quels sont les quartiers en développement ? Les grands projets d’urbanisme de la mairie ? Les secteurs pressentis pour changer de zonage ? Les parcelles en passe de devenir constructibles ?
- Créer une base de données interne qui recense les retours d’expérience de votre équipe avec les différents services instructeurs. Quelles sont les communes réputées pour être très pointilleuses ? Sur quels aspects sont-elles particulièrement regardantes ? Quels sont leurs délais d’instruction habituels ? De quelle manière préfèrent-elles communiquer ?
- Sensibiliser les chargés de projet aux subtilités du Code de l’urbanisme et des zonages PLU, notamment l’importance de l’harmonie entre le projet et son environnement direct.
4. Établir un dialogue avec les services instructeurs
Un bon relationnel avec la mairie, le service urbanisme ou les architectes des bâtiments de France est toujours bénéfique pour le bon déroulement de vos projets. Adoptez une démarche proactive avec les acteurs locaux pour anticiper au mieux les attentes spécifiques du service instructeur.
Par exemple, pour les opérations d’envergure comme un lotissement de plusieurs maisons individuelles, sollicitez un rendez-vous en amont, et présentez une version synthétique du projet accompagnée de quelques visuels représentatifs (plan de masse, façade, insertion).
Préparez également une liste de réponses aux points de réglementation sensibles (emprise au sol, hauteurs, gabarits, matériaux en zone ABF…) et validez-les lors de l’échange.
Ce type de prise de contact est souvent très apprécié par les décisionnaires, qui se sentent impliqués dans la conception des projets qui dessinent leur commune. Il accélère aussi le délai d’instruction puisque les services compétents connaissent déjà les grandes lignes du projet lors de la réception officielle d’un dossier complet.
De vôtre côté, cet échange peut lever des incertitudes et vous faire gagner du temps en orientant dès le début vos projets dans le bon sens.
5. Prévoir des marges de sécurité dans vos plannings prévisionnels
Le délai légal d’instruction est une base théorique. Dans la réalité, il est fréquent d’observer des décalages liés à des pièces manquantes, des services administratifs injoignables, ou des périodes creuses (congés, surcharge des services d’urbanisme).
Pour ne pas mettre en péril votre opération, pensez à prendre en compte une marge de sécurité dans vos plannings prévisionnels. Ajoutez des périodes « tampon » de plusieurs semaines au-delà des 2 mois réglementaires pour anticiper d’éventuelles demandes de compléments ou retards de vos bureaux d’études.

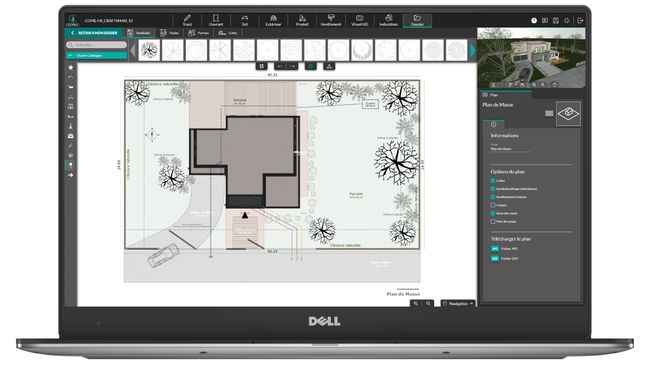

6. Optimiser le dossier de permis de construire avec Cedreo
Un dossier de permis de construire bien structuré, lisible et complet a nettement plus de chances de faire l’objet d’une instruction rapide. Pour vous aider, Cedreo est un logiciel pour permis de construire spécialement conçu pour optimiser vos démarches, gagner du temps et réduire les erreurs.
Voici quelques fonctionnalités de Cedreo utiles pour accélerer l’instruction de vos autorisations d’urbanisme :

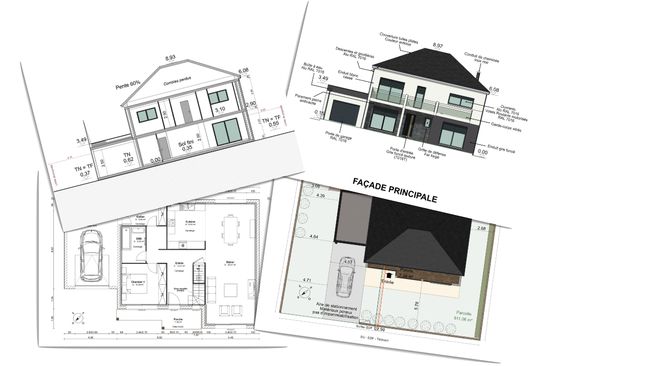

- Génération rapide des pièces graphiques réglementaires. Pour vos projets de maison individuelle ou d’extension, générez de façon intuitive tous les plans habituels : plan de situation, plan de masse, plan de coupe, plans de façades, toitures, etc.
- Documents de présentation clairs et homogènes : créez des gabarits pour chaque type de dossier administratif et insérez chaque plan dans vos présentations personnalisées.
- Création d’une vue 3D avec insertion paysagère réaliste du projet. La personnalisation de l’arrière-plan permet d’intégrer le futur bâtiment dans son environnement réel pour une compréhension immédiate du rendu par les services instructeurs.

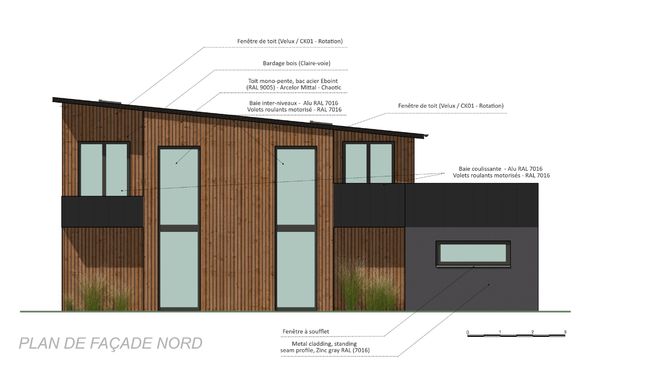

- Synchronisation automatique de toutes les pièces graphiques à chaque modification du projet. La réduction des erreurs et des incohérences dans les plans limite les allers-retours avec la mairie.
- Calcul automatisé des surfaces de plancher et de l’emprise au sol, selon les règles du Code de l’urbanisme.
- Export des documents aux formats imprimables, conformes aux attentes administratives (PDF A4/A3, échelles 1/500, 1/100…). Aucun problème de lecture ou de compatibilité pour la mairie qui peut aisément imprimer toutes les pièces de votre demande.
